企業第一次做碳盤查完整指南:從需求判斷、資料分工到成果驗收

SHARE

第一次做企業碳盤查,主管該準備什麼?以 GHG Protocol 為主軸,說明盤查用途、範圍、範疇三、資料分工與成果驗收,附流程、情境案例及常見問題。

呈現工廠、能源與營運環境的企業碳盤查主題插圖
企業碳盤查主題示意圖,非實際客戶場址。

先看這三點

  • 先確認誰需要這份資料、要拿來做什麼,再決定盤查範圍與方法。
  • 指定能協調跨部門的窗口,讓資料提供、整理與覆核各有人負責。
  • 開始前談清楚成果內容:除了排放數字,還要能追溯資料、理解假設,並知道下一年如何更新。

先釐清:這次需求從哪裡來?

第一次聽到碳盤查,主管可能同時想到幾個問題:是不是需要成立新部門?現有人員能不能處理?公司應該先找顧問,還是先整理資料?這些問題值得討論,但若尚未確認這次工作的目的,很難判斷哪些投入有必要,也難以比較不同方案的內容。

我們建議先把碳盤查當成一項需要清楚分工的管理工作。主管不必一開始就熟悉所有計算方式,但需要讓團隊知道要完成什麼、可以向誰取得資料,以及碰到範圍或時程問題時,誰有權作決定。先把這些條件安排好,後續的技術工作才有明確方向。

假設公司收到客戶的一封信,要求提供「碳排放資料」。主管可能直覺地請財務找出電費單,再請同仁計算。但如果客戶要的是某項產品的資料,而公司準備的是全公司年度數據,即使花了時間,也可能無法回答對方的問題。

這是用來說明需求差異的假設情境,並非沃達客戶案例。第一次啟動專案時,最有價值的動作,是把模糊的要求問清楚。

表格內容較寬時,可左右滑動查看。

需求情境先問對方的問題
客戶或供應鏈問卷要填公司、工廠還是產品資料?有指定表格及期間嗎?
公司內部管理想掌握哪些營運活動?結果由哪個部門用來決策?
對外揭露或申報適用哪一套要求、哪個年度與範圍?由誰確認適用性?

碳盤查可以先理解為:依選定的方法,整理特定範圍與期間內的溫室氣體排放。GHG Protocol Corporate Standard 處理企業層級的排放清冊;建立可供查驗的清冊,與規範查驗如何執行,是不同的工作。

先分清楚:盤查、產品碳足跡與查驗

本文以 GHG Protocol 為主軸,帶主管理解企業排放清冊、外購能源與價值鏈排放,再把這些概念連到資料分工與成果驗收。先建立這套理解,後續與客戶、顧問或內部團隊討論時,才有共同的問題架構。

補充:遇到 ISO 14064-1 的要求,如何處理?

ISO 14064-1 也處理組織層級溫室氣體排放與移除的量化及報告。若需求文件指定 ISO 14064-1 或 CNS 14064-1,應確認指定版本與交付要求,再安排與 GHG Protocol 資料的對應;不能只改報告名稱,就認定符合另一套要求。本文不展開兩套標準的逐條比較,後續仍以 GHG Protocol 說明。涉及特定申報制度時,也須另行確認該制度的要求。

看整個組織,與看一項產品,是不同的問題

企業盤查關注選定組織範圍與期間的排放;產品碳足跡則關注個別產品在所定義生命週期範圍內的排放。GHG Protocol 的產品標準介紹包括原料、製造、運輸、使用與處置等階段,並區分企業層級與產品層級的盤查用途。

對主管而言,這項差別會直接改變專案要找誰參與。若客戶要求某項產品的資料,只找到公司能源帳單可能仍不夠,還要釐清產品、製程及供應鏈相關資訊。公司年度清冊可以提供部分基礎,但不能未經方法判斷,就將總量除以出貨件數當作產品碳足跡。

兩項工作可以互相提供資料,卻不能只因名稱都包含「碳」,就把交付成果視為可互換。主管比較報價時,也應先確認報價對應的是同一種工作。

盤查、查驗與減量,要分別安排

盤查的工作重點是整理與量化排放資訊。查驗涉及依約定要求對相關聲明及證據進行評估;是否需要、由誰執行及採取什麼安排,應回到適用要求確認。GHG Protocol 明確說明,Corporate Standard 用於建立可供查驗的清冊,本身並未規範查驗程序。

減量則是另一組管理決策:辨識哪些活動值得改善、指定負責人、投入資源並追蹤結果。把資料整理完成,是後續討論的重要基礎,但不能直接推導出公司已減少多少排放。

若涉及台灣法定申報,還要分別確認公司是否屬於應盤查登錄、應查驗的對象。《溫室氣體排放量盤查登錄及查驗管理辦法》第 6 條規範盤查資料登錄,第 8 條則針對公告指定應查驗者,要求由取得中央主管機關許可的查驗機構執行。法定查驗的機構資格、程序與時程,須依適用規定辦理;不能把客戶要求的自願性第三方查證,直接視為完成法定義務。

表格內容較寬時,可左右滑動查看。

工作主管要問的核心問題不宜直接推定的事情
組織盤查這份資料描述哪些組織、據點與期間?有公司總量就能回答所有產品問題
產品碳足跡這是哪項產品?計算涵蓋哪些階段?只以全公司數字平均分攤就能完成
查驗針對哪份聲明、什麼範圍及要求進行?完成盤查就等於完成查驗
減量管理要改變哪些活動?如何判斷措施效果?有報告或證明文件就代表已減量

這張表是啟動討論的工具。確認工作類型後,仍需辨識適用方法與具體要求,而不是把四個名稱一起列入採購項目,就認為需求已經完整。

五件事:主管要先做的決策

1. 用途:我們要回答誰的問題?

請窗口保存需求原文,整理對方要的項目、格式、截止日,以及仍不清楚的地方。如果收到的只有一句「請提供碳盤查」,不要讓執行同仁自行猜測交付內容。

建議先做一頁需求確認單。對外聯繫的人與實際整理資料的人共同確認後,再安排後續工作。這能降低做到一半才發現範圍不同的機會。

例如,業務收到客戶問卷後,可以先把原始文件交給專案窗口,逐一確認對方要求的欄位,而不只轉述「客戶要我們做減碳」。若問題仍不明確,就把疑問整理後向提出需求的人確認。這個步驟看似只是溝通,實際上會影響公司接下來要蒐集哪些資料、由哪些人參與,以及需要預留多少工作時間。

如果同時有數個客戶提出要求,可以先建立需求對照表,找出可共同使用的基礎資料,再列出各自需要補充的內容。不要因為文件名稱相似,就認定可以直接交付同一份結果。

2. 範圍:哪些公司、據點與期間要納入?

列出公司與據點清單,註明本次預計處理的期間,並把租賃空間、共用設施或組織異動等情況列為待確認事項。這份營運清單是討論起點,不能取代所採方法對邊界的判斷。

主管要避免只說「全部都做」,卻沒有給窗口完整的據點資訊。較明確的決策是:先完成範圍確認,留下納入或排除的依據,再核定資料蒐集安排。

以一間有總公司、工廠與租賃倉庫的企業作為假設例子:財務可能掌握付款資料,廠務知道設備實際運轉情形,總務則了解租約與共用設施。如果只請其中一個部門填表,其他資訊可能沒有被帶進討論。因此,啟動會議應先讓各窗口補齊營運資訊,再由負責方法判斷的人確認如何處理;不能單憑「帳單是不是公司付款」決定是否納入。

3. 資料:除了電費單,還需要知道什麼?

電費資料是常見起點,但不能因此推定所有活動都已涵蓋。GHG Protocol 的 Scope 2 指引處理外購電力、蒸汽、熱與冷卻等能源;Scope 3 標準則協助企業評估價值鏈排放。實際需要哪些資料,要回到本次用途與採用方法確認。

比起先買一套系統,主管可以先要求各部門回答:「資料在哪裡、誰保管、缺哪幾個月份?」掌握現況後,再判斷是否需要工具或外部協助。

範疇三共有 15 個類別,可先依「8 個上游、7 個下游」理解。上游包括採購商品與服務、資本財、燃料與能源相關活動(未納入範疇一、二者)、上游運輸與配送、營運廢棄物、商務旅行、員工通勤及上游租賃資產;下游包括下游運輸與配送、售出產品加工、售出產品使用、售出產品報廢處置、下游租賃資產、特許經營與投資。

主管不需要先背熟所有分類,但要在啟動時確認本次是否涉及範疇三、哪些類別與營運有關,以及納入或排除如何說明。若要依 Scope 3 標準報告,仍須按其要求辨識與處理類別,不能因某一類資料難拿,就自行認定不必處理。

資料品質也不能只用「有沒有檔案」判斷。同一份表格中的數字,可能分別來自帳單、人工抄錄或初步估計,可信程度與後續處理方式不一定相同。可以先把資料分成「來源已確認」「需要補件」「需要方法判斷」三種狀態,讓主管看見工作的實際進度,而不是只看到一個填表完成百分比。

除了來源位置,建議記錄每筆活動數據的取得方式:實測、採購紀錄、帳單推計或工程估算,並保存換算步驟與假設。排放係數則另記來源、版本、適用年度及地區,由負責方法的人確認與活動數據及本次用途是否相符;無法直接匹配時,留下選用理由與限制。這些是資料管理建議,不能只因欄位填齊,就認定數據已符合特定標準。

若同仁表示某筆資料無法取得,下一個問題應是「缺少的原因是什麼,有誰可以協助?」例如資料保存在其他據點,可能需要協調窗口;原始紀錄本來就不存在,則需要另行討論處理方式。把兩種情況分開,才不會讓承辦人一直追問不存在的文件。

4. 責任:誰提供、誰整理、誰覆核?

指定一位專案窗口,不代表所有資料都由他負責產生。資料提供者應說明紀錄來源;整理者負責彙整;覆核者檢查期間、單位、憑證與異常值。主管則處理跨部門卡關和範圍變更。

若交由顧問協助,仍要說清楚企業需提供什麼、顧問負責什麼,以及資料有疑義時由誰確認。外包不會自動補齊公司內部缺少的紀錄。

對人員較少的公司,同一位同仁可能同時負責數項工作,不一定要為此新增部門。不過,仍可安排另一位熟悉營運的人覆核關鍵資料,並由主管確認尚未解決的事項。重點是讓資料的產生、修改與確認過程有人能說明,避免只有一個人知道整份檔案如何完成。

進度會議也可以聚焦在待處理問題:哪些資料還沒拿到、哪些假設尚未確認、是否需要調整交付安排。相較於逐項報告已填了多少欄位,這樣更容易讓主管在需要時提供支援。

5. 成果:做完後,公司拿到什麼?

在確認工作範圍或採購前,建議討論以下交付項目及是否包含後續說明:

  • 範圍與期間說明,以及採用的方法。
  • 排放資料彙整結果與計算工作檔。
  • 資料來源、計算參數與版本的追溯方式。
  • 缺漏、估算及尚待解決事項的紀錄。
  • 下一年度更新的交接說明。

若需要第三方查驗,應另外確認採用的查驗要求、安排與交付項目。不要把「完成盤查」直接當成「已完成查驗」,也不要只用有沒有一張證書判斷工作是否完整。

成果交接時,可以請執行團隊挑選一筆資料,從彙整結果往回說明:原始紀錄在哪裡、使用了什麼單位、如何完成計算、由誰確認。這是一項管理上的抽查建議,不能取代正式查驗,但能幫助主管理解交付文件是否具備可追溯性。

也可以再問一句:「明年換一位同仁接手,他需要哪些文件才能繼續?」若答案仍是必須依賴原承辦人的記憶,便值得補上資料位置、更新步驟與注意事項。第一年的工作除了得到結果,也應考慮如何讓後續維護更容易接續。

一張流程圖,看懂如何開始

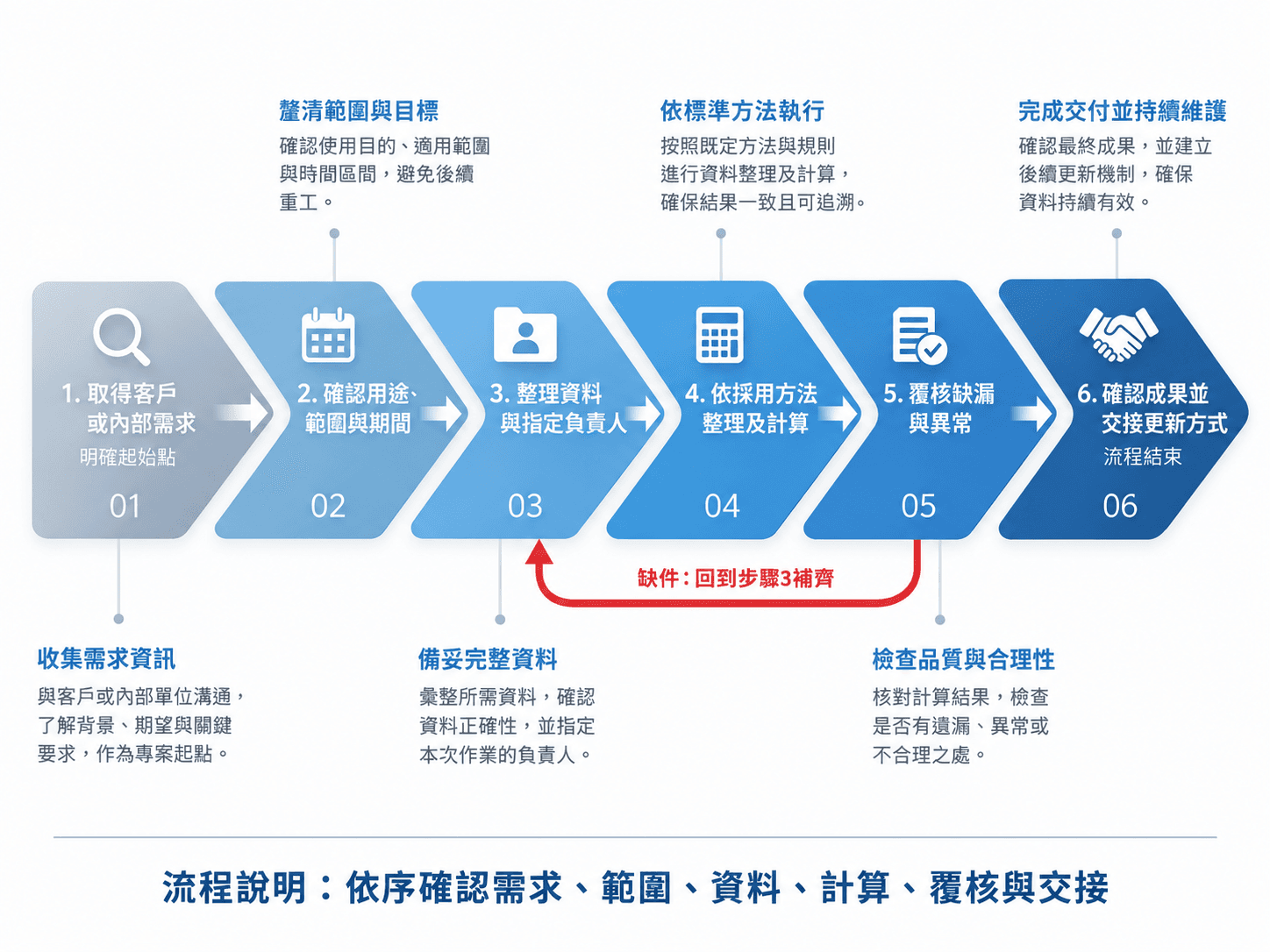

企業碳盤查六步驟:需求、範圍、資料、計算、覆核與交接;覆核缺件時回到第三步補齊。
流程說明:依序確認需求、範圍、資料、計算、覆核與交接;覆核發現缺件時,回到第三步補齊。開啟完整流程圖
六步驟文字說明
  1. 取得客戶或內部需求
  2. 確認用途、範圍與期間
  3. 整理資料與指定負責人
  4. 依採用方法整理及計算
  5. 覆核缺漏與異常;缺件時回到第三步補齊
  6. 確認成果並交接更新方式

圖中的順序是專案規劃建議。若涉及指定揭露或申報要求,工作內容仍需配合適用規範。

資料清單與部門分工

下表可作為啟動會議的討論表,不代表每一項都適用,也不代表已涵蓋所有排放活動。

表格內容較寬時,可左右滑動查看。

要釐清的資料可先找誰討論主管需確認的事
據點、組織及租賃資訊總務、財務、各據點窗口清單是否完整?哪些情況尚未釐清?
用電或其他能源紀錄財務、廠務、總務帳單、電號、據點與月份能否對應?
設備、燃料及維護紀錄廠務、設備管理人員活動是否辨識完整?紀錄由誰保存?
價值鏈相關資料採購、物流等部門先確認本次所需項目,再安排蒐集
憑證與計算檔案專案窗口、覆核人員能否找到來源、版本與異動原因?

每份活動資料可記錄「據點、項目、期間、數量、單位、取得方式、來源位置、負責人、待確認事項」;計算檔另連結係數來源、版本、適用年度與地區,以及選用依據。例如同一張用電表若混入不同期間,先保留疑問與處理紀錄,再請資料提供者確認,不要為了填滿表格任意補數字。

時程與費用也應在完成這一步後估計。據點數量、資料可取得程度、所需排放範圍、外部查驗及交付格式,都會影響工作量。主管可要求先做資料現況評估,再提出有前提的排程與報價。

情境推演:一家零組件公司如何展開第一輪工作

以下以虛構的「甲公司」說明管理流程。它有辦公室、工廠及租賃倉庫,沒有專任永續部門;客戶寄來供應商資料要求。此情境不代表沃達客戶,也沒有設定完成天數、顧問費用或減量成果。

第一個轉折:先問清楚,才發現需要分開處理

業務最初把信件轉交財務,請對方找出能源費用。主管進一步查看原始附件,發現其中一部分是企業年度資料,另一部分是在詢問特定零件是否已有產品資訊。團隊因此先把兩種需求拆開,向客戶確認各自需要的範圍、格式與期限。

這個動作的意義,是避免把「先交得出一份文件」當成目標。若甲公司直接用年度清冊回答所有問題,後面可能仍需要補作其他工作。先釐清需求,才能讓執行人員知道這一輪要交付什麼,哪些項目需要另外評估。

第二個轉折:帳單有了,資料歸屬還沒清楚

財務找到了辦公室與工廠帳單,但租賃倉庫的費用由房東一併請款,文件上沒有直接列出甲公司的用量。這時,窗口不應自行填入零,也不宜為了完成表格就任選分攤比例。

甲公司可先把租約、請款明細及可取得的計量資訊交給負責方法判斷的人,確認還需補什麼。總務協助向房東詢問,專案窗口記錄資料缺口與處理進度。主管要做的,是讓相關單位能配合回覆,並掌握這個問題是否影響交付安排。

同樣地,廠務提供一份燃料紀錄時,窗口需要確認它代表採購、入庫還是實際使用資料,而不是看到「數量」欄就直接帶入。哪些資料可用及如何處理,仍須依活動情況與採用方法判斷。

第三個轉折:彙整完成後,先處理異常再對外提供

假設甲公司發現某月份資料明顯高於其他月份,可以先回查紀錄:是否合併不同期間、是否重複匯入、單位是否一致,或是否確有營運變動。先找原因,再決定如何更正或說明,不能只因數字「看起來不合理」就改成平均值。

完成這一輪處理後,窗口應能交代:哪些疑問已釐清、哪些仍依方法處理並保留限制,以及這些事項如何呈現在交付資料中。主管確認的是資訊能否被理解與追溯,而不只是檔案是否已經寄出。

甲公司的案例要帶出的管理重點,是每遇到一個疑問,都有對應的資料來源、處理人員與決策紀錄。當工作流程能夠延續,下一輪資料蒐集才不必重新從尋找窗口開始。

自行處理、顧問協助或導入系統,怎麼選?

先看公司缺少哪種能力

第一次規劃時,可以先把缺口分成三類:不了解方法、不容易取得資料,以及資料整理工作重複且分散。這三種問題可能同時存在,但解法不完全一樣。

若資料已集中、內部也有人理解所採方法,可以評估由公司自行整理與覆核。若團隊對範圍、方法或交付要求沒有把握,外部專業協助可以納入評估;但仍需指定內部窗口,提供營運事實並確認資料。若主要困難是多據點反覆收件、版本散落或更新頻繁,才進一步評估系統如何支援既定流程。

表格內容較寬時,可左右滑動查看。

方式可優先評估的情境啟動前要確認
內部自行執行有熟悉方法的人員,資料相對集中是否有覆核安排、持續維護時間及交接能力?
顧問協助需要釐清範圍、方法或資料處理方式誰負責提供資料?交付工作檔與說明到什麼程度?
系統支援多據點或多部門需重複更新與追蹤資料能否追溯來源、管理版本與權限,以及匯出所需資料?
混合方式需要專業方法,也需要建立日常維護流程顧問、系統與內部窗口的分工有無重複或空白?

以上是本文的選擇框架,並非對任一公司或產品的效果保證。主管可以用它整理需要詢問供應商的問題,避免先選定工具,才回頭尋找它要解決的事情。

比較報價時,把「包含什麼」與「需要企業做什麼」放在一起

兩份報價即使名稱相同,可能一份只包含資料彙整,另一份另有方法討論、計算檔案、內部教育或後續修訂支援。若只看總價,很難知道差異來自服務範圍,還是工作被留給企業自行完成。

可請對方逐項說明:涵蓋據點與期間、企業要交付的資料、疑義處理方式、成果格式、修訂範圍,以及查驗相關工作是否另計。也要確認資料由誰持有、專案結束後能否匯出使用。這些都是合作前可以具體討論的條件,不需要等到發生爭議才補問。

驗收範例:主管如何看懂交付內容

從一筆資料往回查,理解數字如何形成

甲公司收到成果後,可以選擇一筆工廠用電紀錄作為管理抽查。請窗口指出對應的帳單期間與電號,再說明彙整欄位、計算參數來源、版本及覆核紀錄。此處不提供排放係數或示範計算值,避免被直接套用到不同年度或情況。

主管不必親自重算所有欄位,但應能理解「原始憑證如何連到結果」。如果任何一步只能靠承辦人口頭回憶,便可要求補上說明或索引;若涉及方法爭議,則交由具備相應能力的人員處理。

表格內容較寬時,可左右滑動查看。

驗收面向可請團隊展示的內容看不清楚時的追問
範圍一致據點清單與成果涵蓋範圍中途增減的據點有沒有留下原因?
來源追溯一筆結果對應的原始紀錄換一位同仁,能否依索引找到文件?
方法與版本計算檔、參數來源及版本說明更新過哪些內容?是否保留異動紀錄?
未解決事項缺漏、估算與限制清單對本次用途有何影響?由誰確認處理?
後續維護更新步驟、權限及交接文件明年由誰收件、覆核及保存資料?

這份驗收表是企業內部管理建議,不取代查驗或其他特定要求。它的用途是讓主管與執行團隊有一套可討論的交付標準,讓「工作完成」具備明確含義。

交付之後,讓資料回到經營討論

若盤查結果已能支持相應用途,主管可以再安排下一輪討論:哪些活動需要進一步了解、有哪些可評估的改善方向,以及需要補哪些營運資料才能判斷投入。不要只看單一排放數字就決定設備投資,也不要在範圍與方法尚未確認可比時,將年度差異全部解讀為改善成效。

對甲公司而言,第一輪可以先完成資料責任與更新機制的交接,再依需求評估減量工作。這並不代表所有企業都應採取同一時程,而是提醒主管把「建立資料」「判斷問題」「安排改善」分成可管理的工作。

沃達的建議:讓第一次盤查留下可延續的能力

我們建議把第一次盤查的價值,放在公司是否開始建立可以持續使用的資料基礎。主管核定專案時,除了詢問什麼時候拿到報告,也可以要求團隊說明:這次會讓哪些資料變得可取得,哪些責任變得清楚,以及哪些作業可以在下一年度沿用。

在人力有限的情況下,先整理需求、據點與現有紀錄,再根據缺口安排協助,比同時啟動許多沒有明確負責人的工作更容易管理。若已有必須符合的要求,則要以該要求安排完整工作,不能為了縮小專案而略過必要項目。

一篇文章無法替主管決定所有邊界或計算方法,但應讓你有能力提出關鍵問題。當你能分辨需要哪一種成果、知道資料由誰提供,也能要求清楚的交接,就更有機會把外部要求轉成公司可掌握的工作。

看完後先完成三件事

  1. 找出需求原文,寫清楚使用對象、用途、期間與期限。
  2. 指定窗口,邀請相關部門確認據點清單與資料位置。
  3. 列出期待成果及待確認事項,作為內部規劃或顧問洽談的基礎。

FAQ

公司規模不大,也一定要做嗎?

不能只看規模判斷。請先區分法規適用、客戶要求與內部管理需求,取得具體要求後再確認。本文不提供所有企業通用的強制適用結論。

能不能只靠電費單完成?

不要先作這個假設。電費資料只能回答部分問題;應先辨識本次需要處理的活動,再判斷哪些紀錄可用、哪些尚待補齊。

要先買系統還是先找顧問?

先整理需求與資料缺口。如果問題是沒有明確分工,買系統仍可能沒有人提供資料。可在釐清缺口後,再評估需要方法協助、資料整理工具,或兩者搭配。

完成盤查,就代表公司已經減碳嗎?

盤查與減量行動要分開管理。知道排放數據後,仍需選定改善措施、負責人與追蹤方式;不能僅因完成一份報告,就宣稱已達成減量成果。

資料不完整,還能開始嗎?

可以先整理資料現況,把缺漏列清楚。至於能否估算、採用何種替代資料,應依本次採用的方法與用途判斷。主管可以先核定補件責任與回覆時間,避免把不確定性留到交付前。

參考資料

沃達永續資源整合有限公司

討論企業碳盤查需求

可先準備需求來源、預計涵蓋的據點、希望完成的時間,以及目前資料最困難的地方,透過合作洽詢與沃達討論合適的起點。
